在水處理系統建設時,往往要考慮到MBR膜組件安裝施工方面的問題,而且很多公司對于MBR膜組件安裝不夠了解,在MBR膜分離池施工時沒注意到后續安裝問題,導致后面安裝選型受限。今天就和大家一起了解一下MBR膜組件安裝施工方案。
MBR膜安裝施工前的注意事項:
在最初的膜安裝施工中,請充分進行檢查并做好記錄。當確定已做好準備之前,請不要設置膜組件。
請實施以下檢查。
1、從膜分離池中清除外部異物,清掃完畢。
2、包括鼓風機配管在內,所有的配管以及池的沖洗、清掃都已完畢。
3、下述施工和作業都已完畢。
-
涂裝
-
噴砂
-
覆蓋鉆孔加工
-
板金加工
-
產生異物的動力工具
-
配管沖洗
-
配線
-
砂輪機
-
導管設置
-
焊接
4、檢查配管
檢查配管是否正確施工。
檢查管線:對照配管圖紙和配管,確認配管流線是否設置同配管圖紙相同。
漏泄試驗:抽吸配管一定要實施。抽吸配管的漏泄會成為SS混入(處理水濁度惡化)、抽吸不良的原因,配管漏泄試驗是重要的。加壓到100kPa以上再實施。其他配管也建議一起實施,也可在鼓風機試驗結束后,可啟動狀態下實施。
配管沖洗:對于處理水抽吸·排出配管及曝氣用空氣配管等主要配管,要用清水或空氣進行配管內沖洗。用臨時過濾器等確認沒有雜物混入,沖洗完畢。
5、檢查配線
-
通過對接線盤上的配線號碼或者斷路進行檢查,確認配線是否正確。
-
對于電動機等進行絕緣測試。
-
在接線盤上測量絕緣,并確認是否接地。
6、檢查旋轉機器的旋轉方向
確認發動機單體的旋轉方向。確認發動機上標有旋轉方向的箭頭。拆開發動機困難的機器(水中泵等),可進行水試運行。
7、順序檢查
根據模擬信號,確認順序、警報、聯鎖。
MBR膜組件安裝操作方案指南
1、配送和卸載
包裝好的膜組件請放置在堅硬的水平地面上,避免直射陽光、潮濕、雨水和高溫。嚴禁結凍。
2、拆包
請拆開膜組件(膜部分)和膜組件(曝氣部分)的包裝。此時應注意膜組件不受損傷。
3、確認產品
確認膜片、L集水管是否正確安裝,螺母等是否有松動。

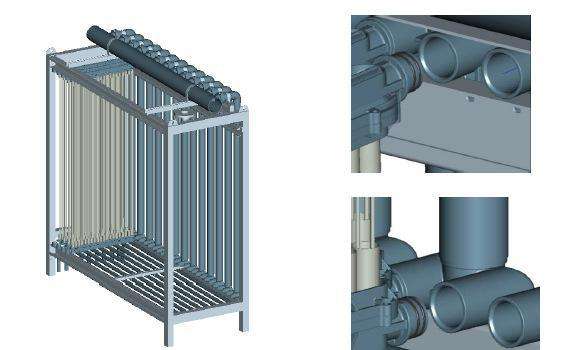

4、組裝膜組件
連接組裝膜組件(膜部分)、膜組件(曝氣部分)和其他附屬品。
-
用鏈滑車或者吊車提升膜部,并移動至曝氣部的上方。
-
將膜部的批次號和曝氣部的批次號對齊。
-
把膜部放在曝氣部的上面。
謹慎放下,不要給膜部施加沖擊。
5、連接空氣及過濾水管和集水管。
6、膜組件吊起、設置
-
吊起膜組件,隨著水池的導軌放下設置
7、確認膜組件水平度。
膜組件設置在水平度3mm/1000mm以下的場地。有以上的坡度會使曝氣不均勻,膜清洗不良,有可能造成膜堵塞。
多個膜組件設置時,膜組件上部的高度差要在6mm以下。大于上述差會造成膜組件間的曝氣不均勻。
8、膜組件的配管連接
安裝準備·安裝前確認以及完成到安裝順序6之后,進行膜組件的配管連接(過濾配管及曝氣配管)。
注意事項:
-
請正確佩戴安全帽、安全帶、安全鞋和安全手套等護具。
-
螺栓螺母的安裝和拆卸,要正確使用工具,操作時應充分注意。
-
為防止膜組件顛倒,在平穩的場地進行組裝。
-
為了防止顛倒,請使用鏈子等以防顛倒。請注意以防在膜部和曝氣部之間夾手。
-
膜組件是重量物,使用鏈滑車或吊車時,要用檢查、認定好的機器和操作人員。
-
不要站在膜組件上面。
MBR膜組件安裝施工前,應根據廠家技術人員指引完善施工方案,必須要嚴格遵守產品說明。在安裝時遇到突發狀況時,也應第一時間尋求廠家技術人員支持。也希望用戶們MBR膜使用時能夠更加放心、安全、穩定。
藍膜專注于環保水處理產品與服務的創新與整合,經營產品包括水處理設備、過濾器、濾膜、水處理樹脂及行業解決方案等。具有完整的環保水處理系統集成和全面的技術服務綜合能力,并提供7*24小時的優質服務。
本文由藍膜(www.6xlm.com)原創首發,轉載請以鏈接形式標明本文地址或注明文章出處!
